危険物施設の設置許可申請ガイド|指定数量の倍数計算・構造設備明細書の要点

危険物を扱う施設の設置は、単なる建築プロジェクトではなく、高度な「技術・法務コンプライアンス」の確立そのものです。消防法に基づく規制を軽視することは、万が一の事故の際に社会的信用の失墜や事業停止を招くだけでなく、不適切な申請による手戻りが事業計画の納期や予算を大幅に圧迫する要因となります。

本記事では、行政書士としての法務知識と、元化学研究者・甲種危険物取扱者としての技術的知見をもとに、申請の核心となる「構造設備明細書」の記載要件と法的フローの概要を解説いたします。

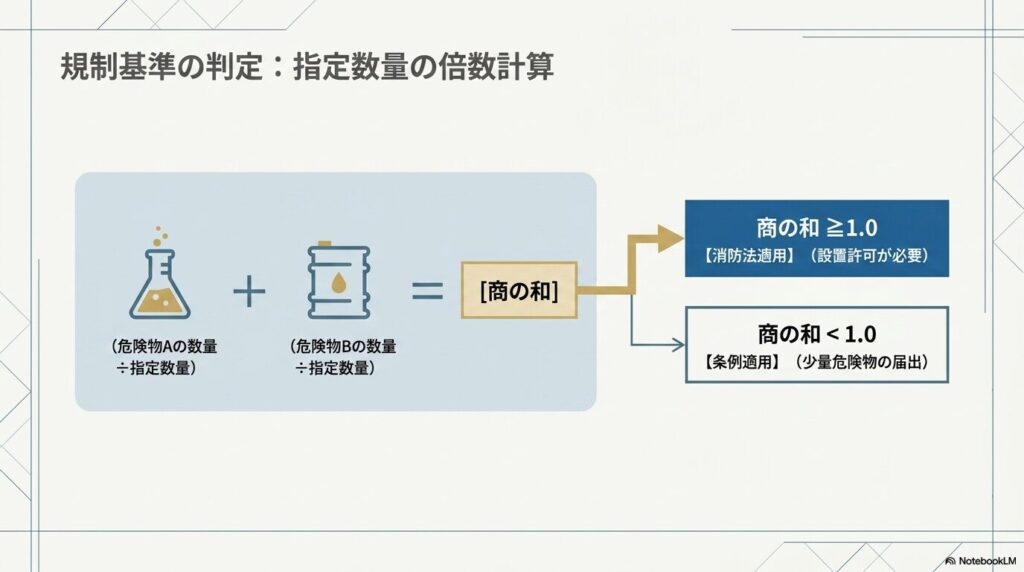

規制基準の判定:指定数量の倍数計算

施設が消防法上の「設置許可」を必要とするのか、あるいは市町村条例に基づく「届出」で済むのかは、取り扱う危険物の「指定数量の倍数」で決まります。

指定数量の倍数計算の基本

複数の危険物を混在させる場合、各危険物の数量を指定数量で除した「商の和」を算出します。この数値が「1.0」以上であれば消防法が適用され、1.0未満であれば条例の対象(少量危険物)となります。

ケース計算内容・例指定数量の倍数
例1:複数種類の混在ガソリン1,000L
(指定200L)

軽油4,000L
(指定1,000L)
(1,000÷200)+(4,000÷1,000)=9.0倍
(設置許可が必要)
例2:少量危険物ガソリン20L
(指定200L)

灯油100L
(指定1,000L)
(20÷200)+ (100÷1,000)=0.2倍
(少量危険物の届出が必要)

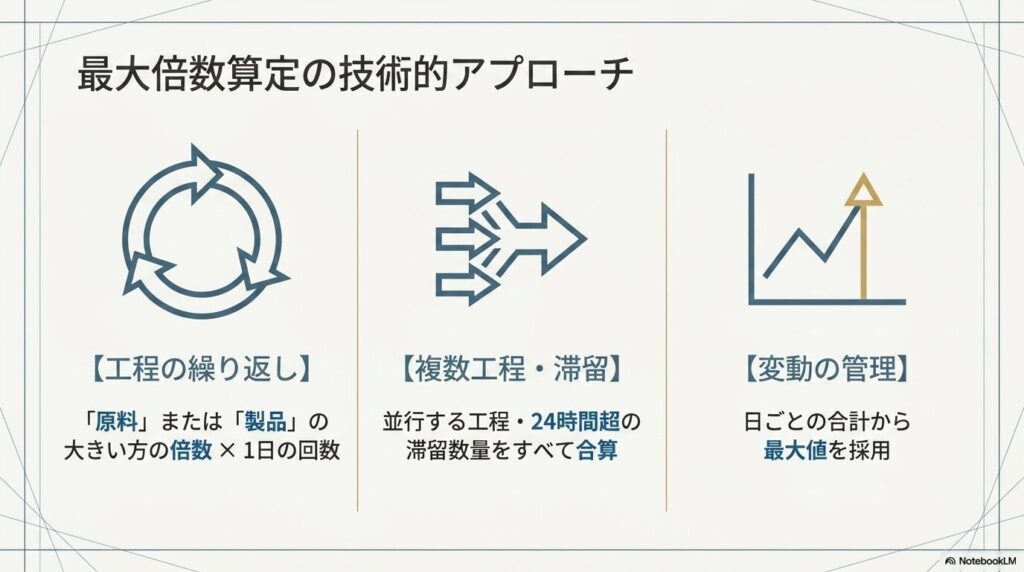

最大倍数算定の技術的アプローチ

工場の製造ライン等で取扱量が変動する場合、単なる在庫量ではなく、物質収支に基づいた「最大倍数」の算定が必要です。

  • 工程の繰り返し
    • 同一工程を1日に複数回行う場合、「原料」または「製品」の大きい方の倍数に、1日の繰り返し回数を乗じます。
  • 複数工程・滞留の合算
    • 複数の工程が並行する場合や、製品タンク等に24時間を超えて危険物が「滞留」する場合は、その数量をすべて工程の取扱倍数に加算します。
    •  例:1日2回で原料A(倍数A)>製品B(倍数B)ならA×2。
  • 変動の管理
    • 日によって工程が異なる場合は、日ごとの合計を算出し、その中で最も大きくなる日の数値を採用します。

このように「動的な取扱状況」を静的な法的要件へ落とし込む作業には、プロセス全体の物質収支を把握する専門的な視点が不可欠です。

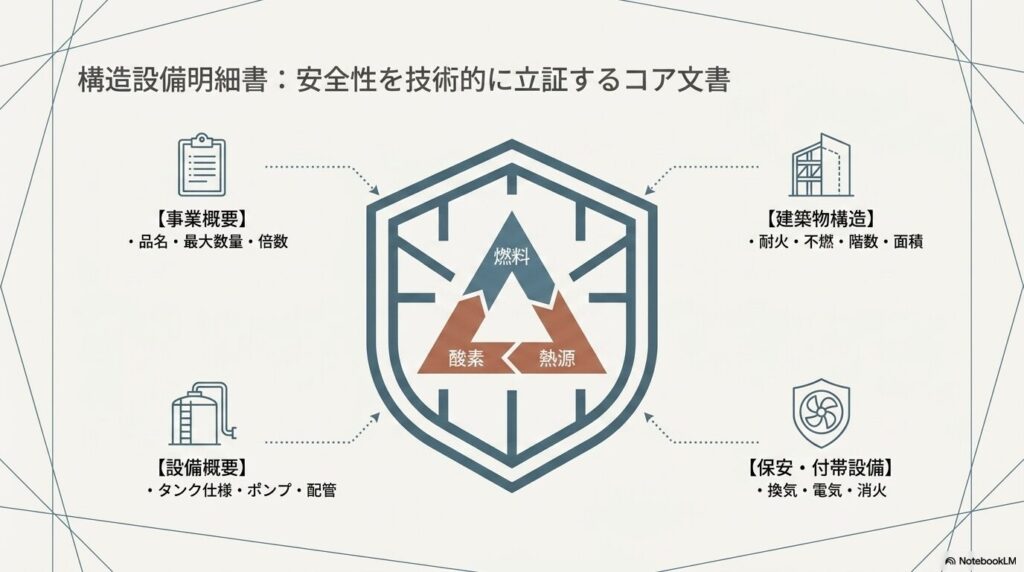

構造設備明細書の記載要件

構造設備明細書は、施設の安全性を技術的に立証する最も重要な書類です。各設備は「火災の3要素(燃料・酸素・熱源)」を物理的に遮断するための障壁となります。

共通記載事項

  • 事業概要:品名、最大数量、指定数量の倍数。
  • 建築物構造:耐火構造、不燃材料の指定、階数、面積。
  • 設備概要:タンク寸法・材質・板厚、ポンプ、配管の仕様。
  • 保安・付帯設備:採光・換気・排出設備、電気・避雷、消火・警報設備の概要。

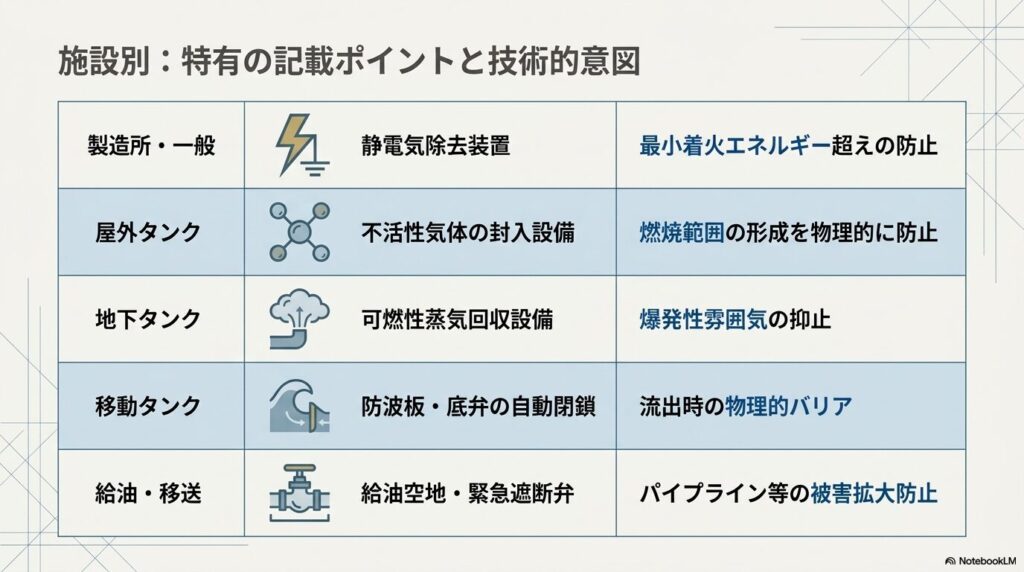

施設別特有の記載ポイントと技術的意図

  • 製造所・一般取扱所
    • 加圧・加熱・乾燥設備の仕様。特に「静電気除去装置」の有無は重要です。研究者の視点では、低導電率の流体が高速移動する際に発生する静電気は、混合気の最小着火エネルギーを容易に超えるため、極めて重要な安全機能と位置づけます。
  • 屋外タンク貯蔵所
    • 防油堤の構造に加え、「不活性気体の封入設備」の記載が重要です。これはタンク内の気相部を不活性化し、燃焼範囲の形成を物理的に防ぐためのものです。
  • 地下タンク貯蔵所
    • 外面保護、漏れ検知設備に加え、「可燃性蒸気回収設備」が焦点となります。荷卸し時に発生する蒸気を回収することで、大気への放出を防ぎ、爆発性雰囲気の形成を抑止します。
  • 移動タンク(ローリー)
    • 防波板の構造や底弁の自動閉鎖装置。車両の転倒や衝突時における大規模流出を最小限に食い止める「物理的バリア」としての性能が問われます。
  • 給油取扱所・移送取扱所
    • 給油空地の寸法、計量機の型式。パイプライン(移送)では、長距離輸送に伴うリスクを低減するため、緊急遮断弁や感震装置の配置が核心となります。

法的申請フローと実務上のタイムライン

法的申請フロー:許可と完成検査の「2段階クリア」が必須

実務上、注意すべきなのは、工事前の「設置許可申請」と工事後の「完成検査」という手続きが存在する点です。許可が下りたからといって即座に危険物を搬入できるわけではなく、最終的な検査に合格するまでがワンセットとなります。

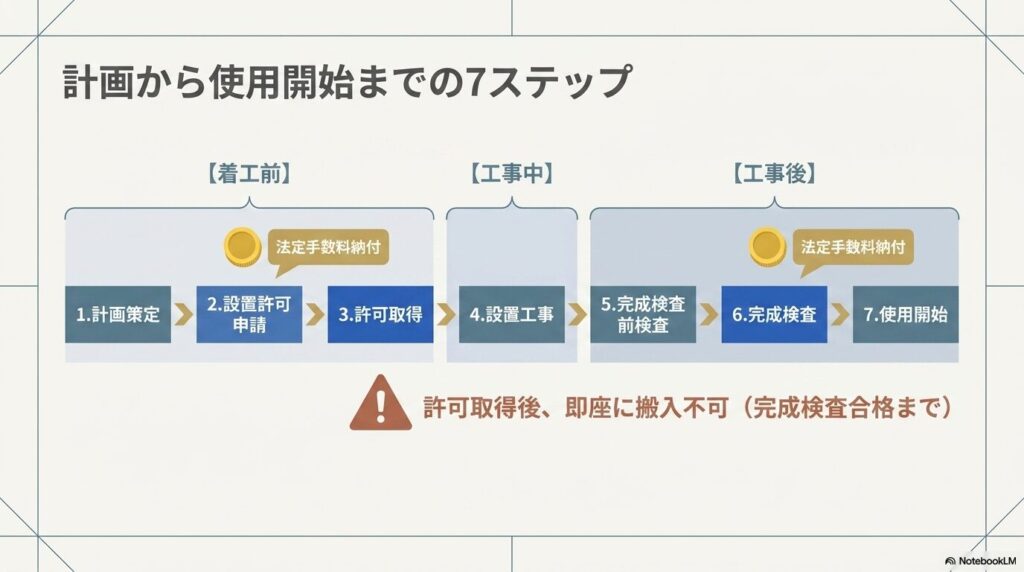

計画から使用開始までの7ステップ

  1. 計画策定:仕様決定、最大倍数の算定。
  2. 設置許可申請:着工前に管轄消防署へ申請。図面や構造設備明細書による事前の書面審査です。
  3. 許可取得:市町村長等からの許可証交付。この許可を受けて、初めて工事(着工)が可能となります。
  4. 設置工事:許可内容に寸分違わず忠実に施工します。
  5. 完成検査前検査:特定のタンク(圧力容器や大容量タンク等)の場合、本体の完成前に水張・水圧検査等が必要です。
  6. 完成検査:工事完了後、消防担当者が現場で寸法や設備の実物審査を行います。
  7. 使用開始:「完成検査済証」の交付。これを受け取って初めて、施設への危険物の搬入と運用が可能となります。

役所へ納付する法定手数料は、施設の規模(指定数量の倍数)に応じた「応能負担」の仕組みが取られており、設置許可の申請時と、完成検査の申請時の計2回支払う必要があります。

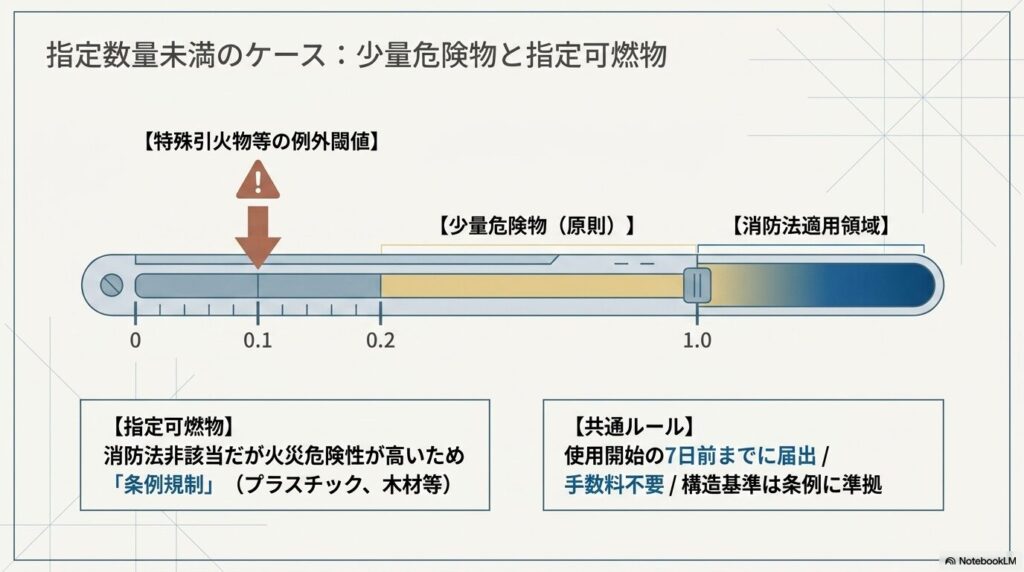

少量危険物・指定可燃物への対応:指定数量未満のケース

指定数量には達しないものの、火災予防上無視できない数量を扱う場合は「条例」に基づく届出が必要です。

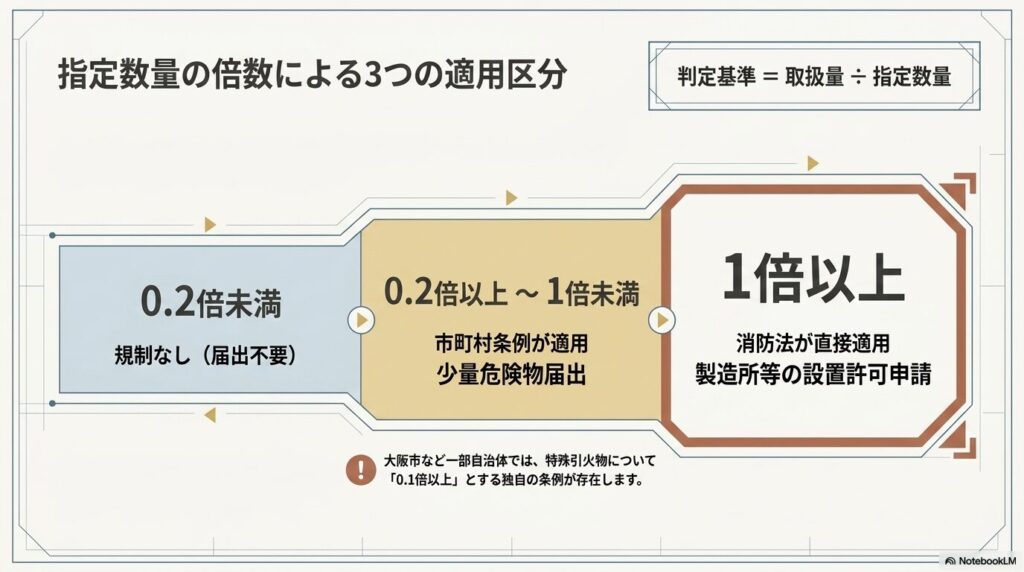

少量危険物の境界線は、原則、指定数量の0.2倍以上、1倍未満ですが、例外として、特殊引火物等は指定数量の0.1倍以上となっています。この0.1倍という閾値は見落としやすいため、化学的性質に基づく厳密な判定が求められます。

指定可燃物は、そもそも消防法の危険物には該当しないものの、火災の危険性が高いため条例で規制されている物質です。具体的には、合成樹脂類(プラスチック等)、綿花、紙くず、木材などが該当します。これらも自治体が定める一定数量(例:合成樹脂類なら3,000kg以上など)を貯蔵・取り扱う場合は届出が必要です。「危険物ではないから大丈夫」という思い込みによる届出漏れが非常に多い分野です。

いずれの場合も、貯蔵または取扱い開始の7日前までの届出が義務づけられており、法定手数料は不要ですが、構造基準自体は条例に従う必要があります。

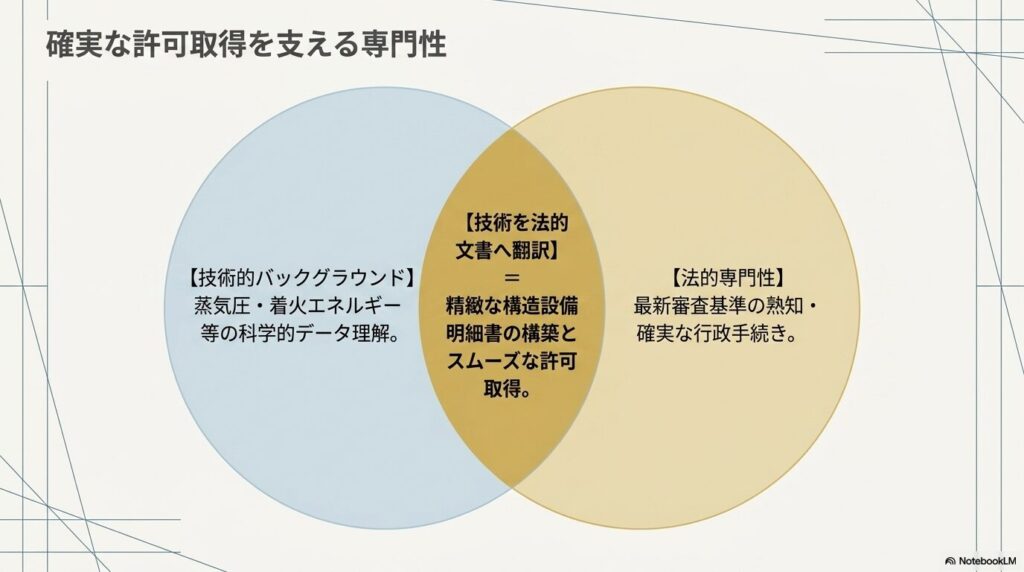

当事務所の強み:元化学研究者による専門的支援

危険物施設の設置許可申請は、単なる事務手続きではありません。それは、物質の危険性を正しく理解し、それに対する工学的な対策(構造設備)を法的な文書に翻訳するプロセスです。

当事務所は、元化学研究者(甲種危険物取扱者)としての「技術的バックグラウンド」と、行政書士としての「法的専門性」を兼ね備えています。

  • 技術・法務の橋渡し
    • 物質の蒸気圧、着火エネルギー、反応性などの科学的データを踏まえ、消防当局が納得する精緻な構造設備明細書を作成します。
  • 実務の確実性
    • 大阪市をはじめとする各自治体の最新審査基準を熟知し、スムーズな許可取得を目指します。

新規施設の設置や、工程変更に伴う変更申請、あるいは「少量危険物か設置許可か」の判断に迷われる際は、ぜひお問い合わせください。
